騰鰲垃圾焚燒發電廠供水工程施工報道

發布時間:2020/6/28 11:23:19閱讀次數:分享到:

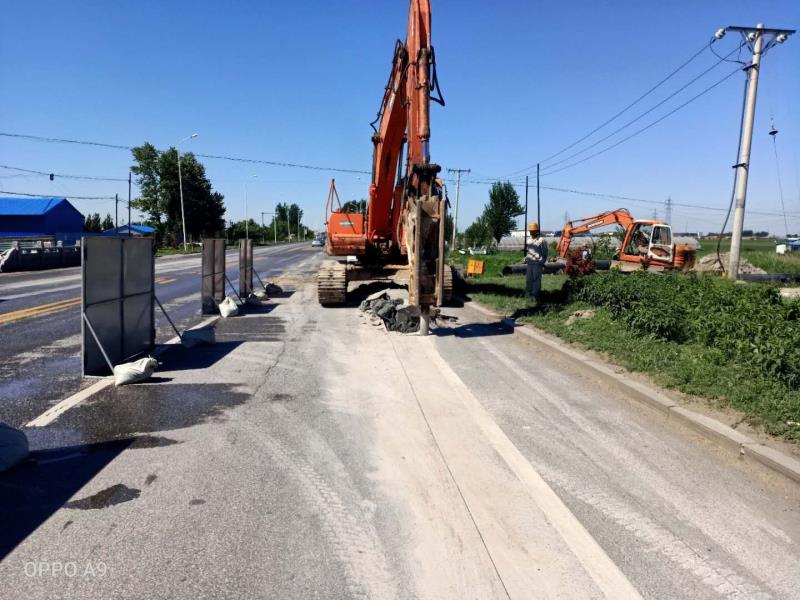

由水務工程公司管網四組承擔施工任務的騰鰲垃圾焚燒發電廠供水工程全長三千多米,其中DN500管線2549米,DN400管線533米,DN300管線43米。由于該工程施工距離較長,施工難度較大,管網四組共動用施工人員50余人,大小挖掘機7臺,鏟車、水車、抽水泵等設備共計10多臺。

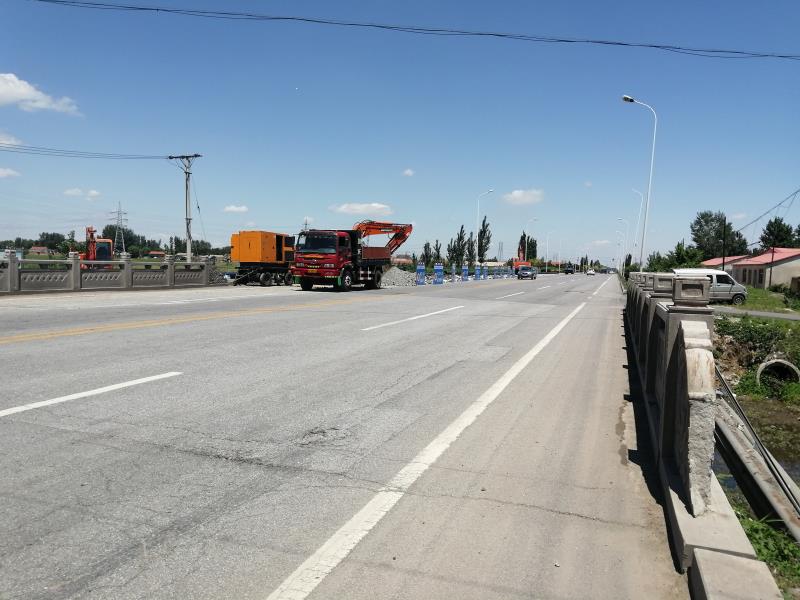

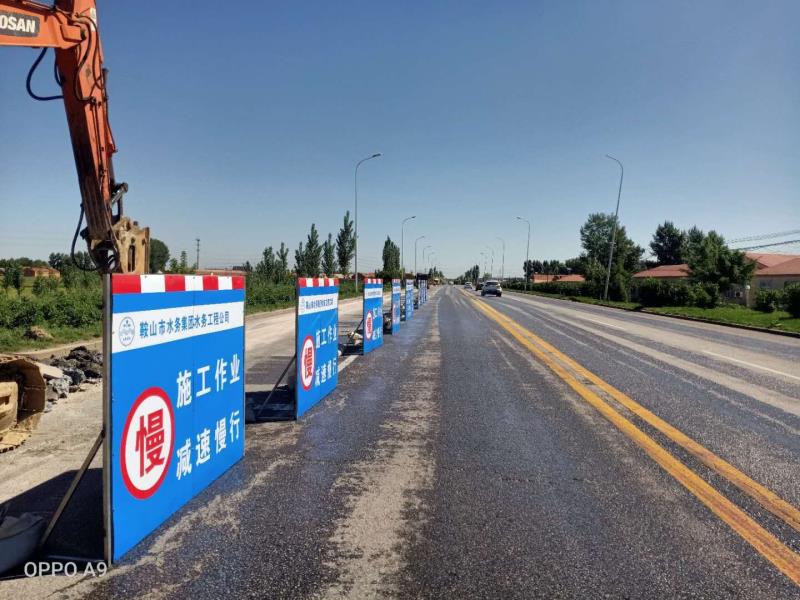

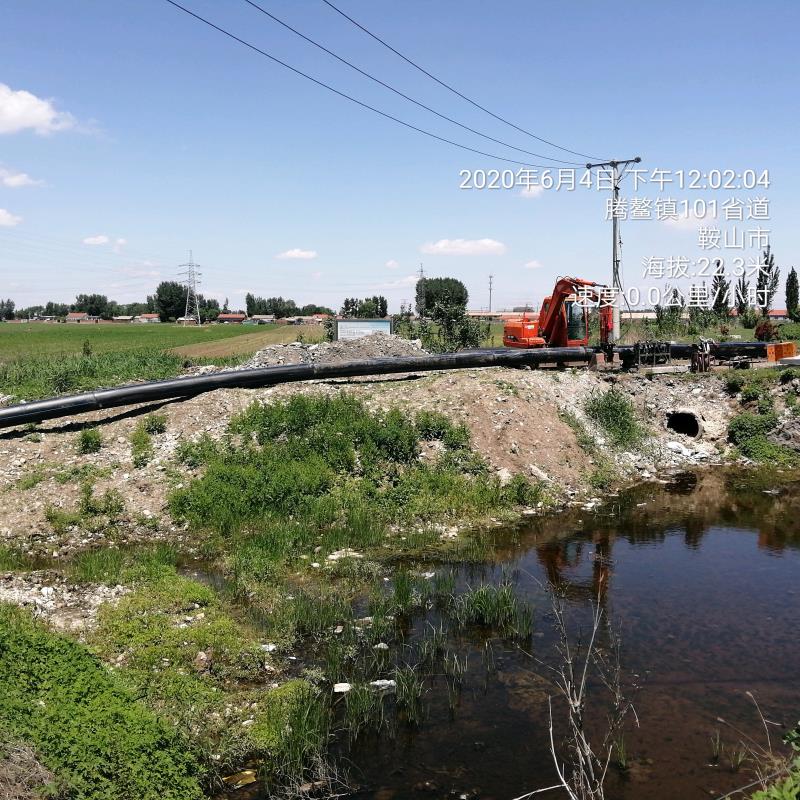

該工程施工過程中難點較多,過兩條40余米寬的河道、過沈營線20多米寬的馬路、過天然氣管道等等,這些困難均被管網四組的同志們一一克服。他們?yōu)榱斯?jié)約工期,加班加點的施工,尤其是過沈營線馬路時,重載車、大貨車、私家車特別多,車速又快,管網四組擺放地錐、加派人員充當交通臨時指揮員,保證了施工進度的同時保障人員安全。在過天然氣管道時,為避免機器挖掘?qū)艿涝斐善茡p,全程采取人工挖掘的模式,六月的天氣異常炎熱,工人們克服高溫酷暑,一處處的細心挖掘,得到周圍百姓的一致好評。

   該處管線完成施工后將加大東四、西四、周正村多地水量,改善水質,為鞍山路西延的百姓用水提供有力保障。
